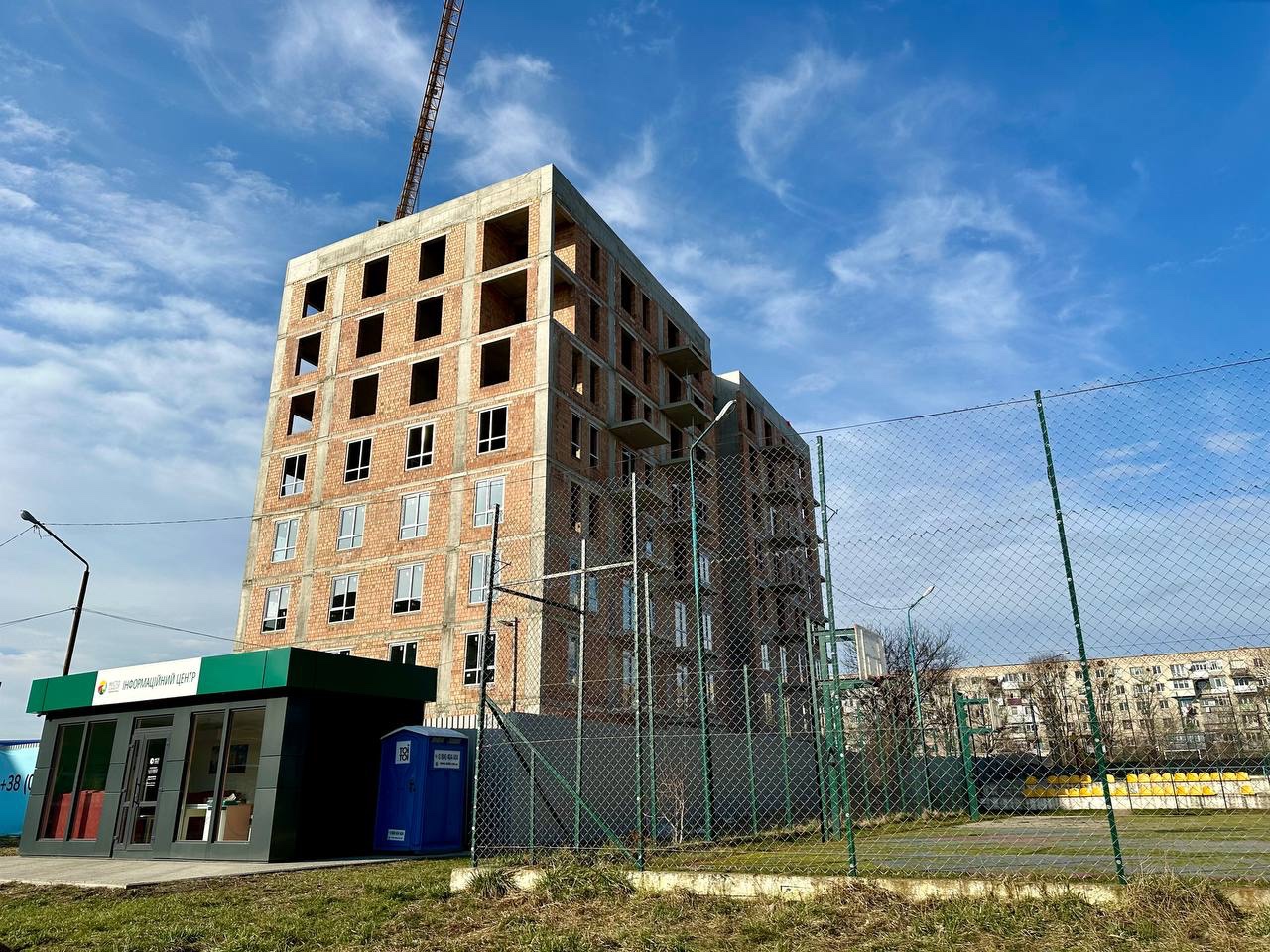

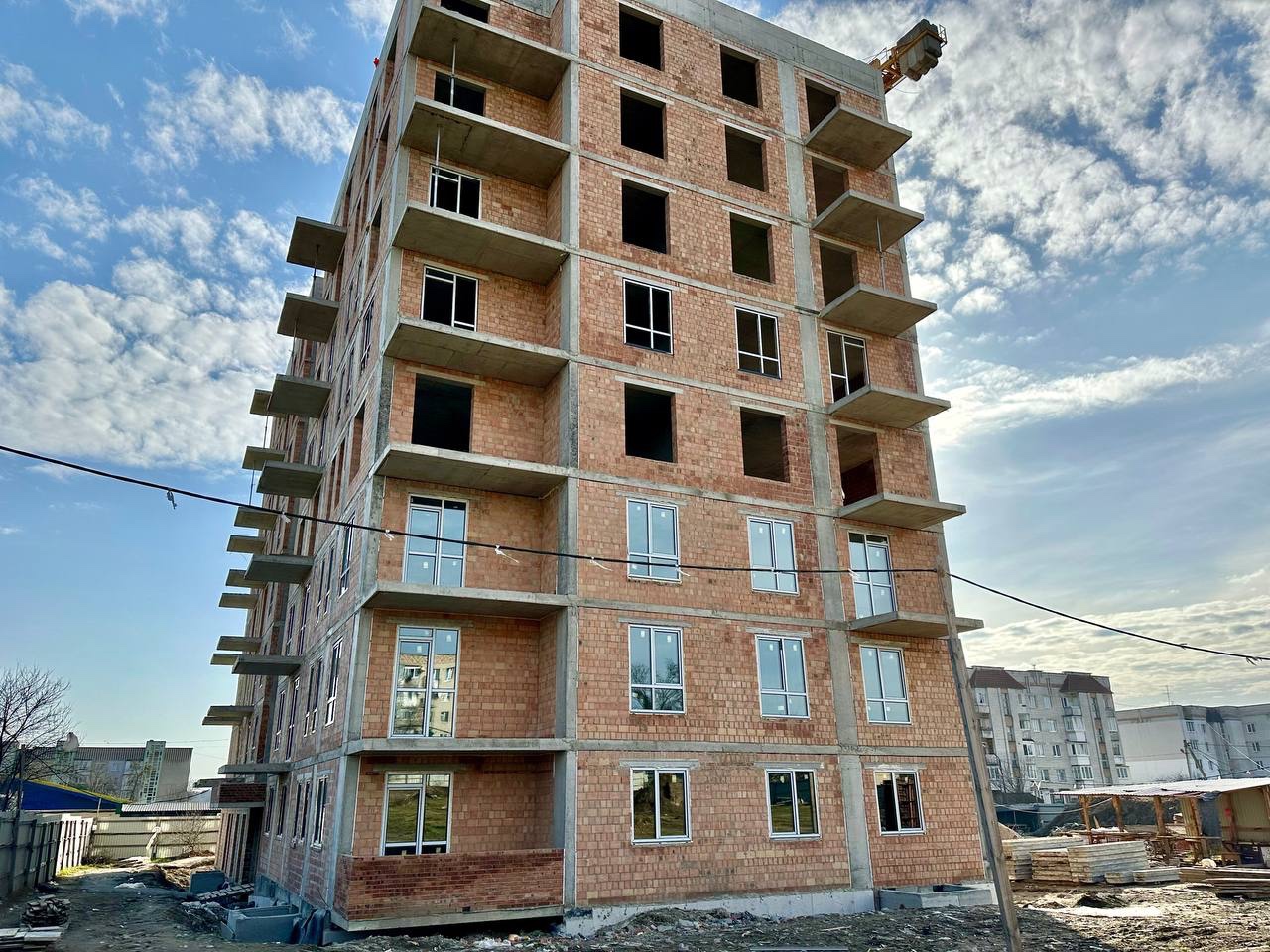

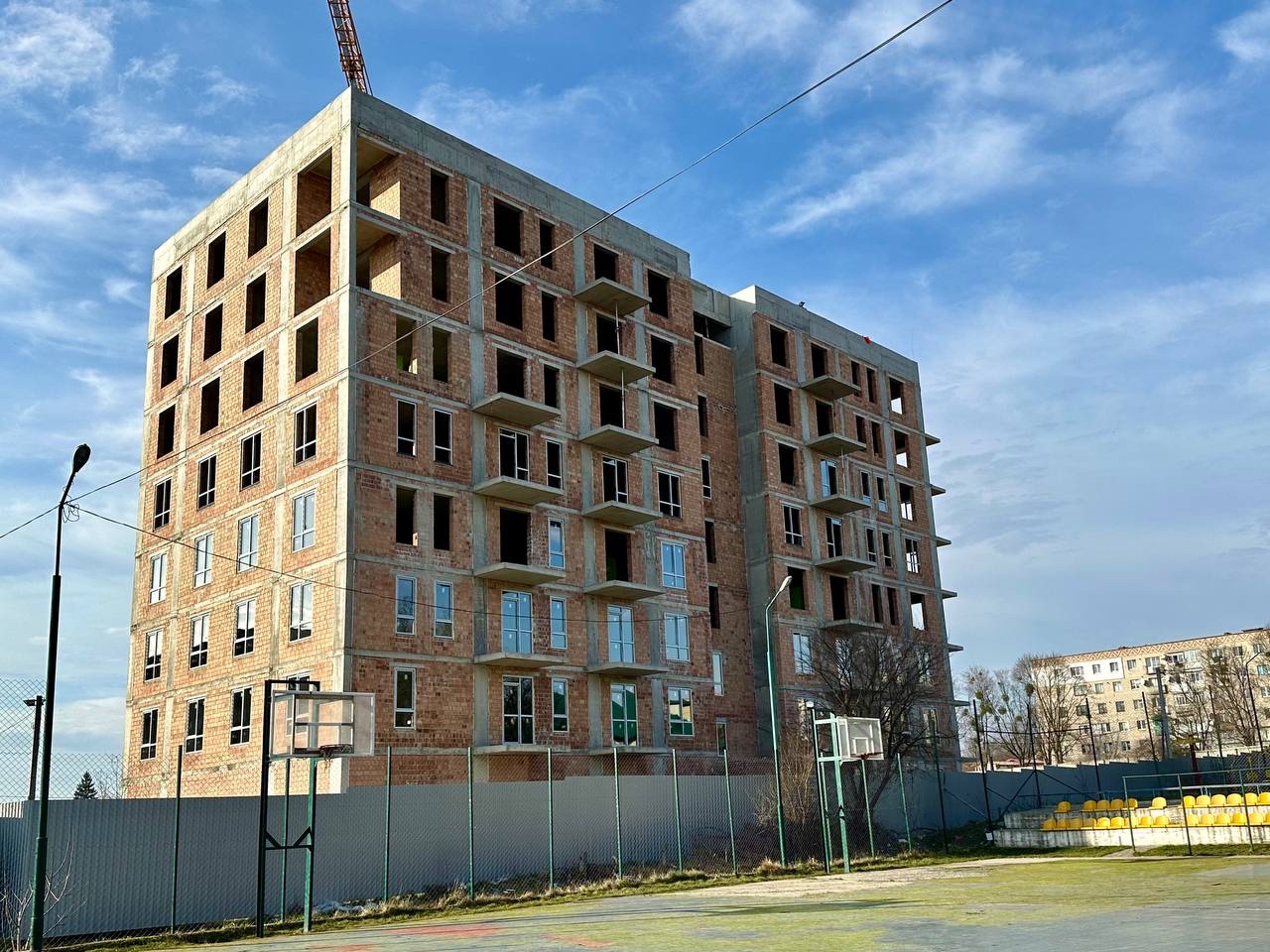

- Завершено роботи по влаштуванню вертикальних монолітних конструкцій (стіни) на відм. +23.800 (вихід на дах);
- Завершено роботи по влаштуванню монолітних залізобетонних конструкцій парапетів даху;

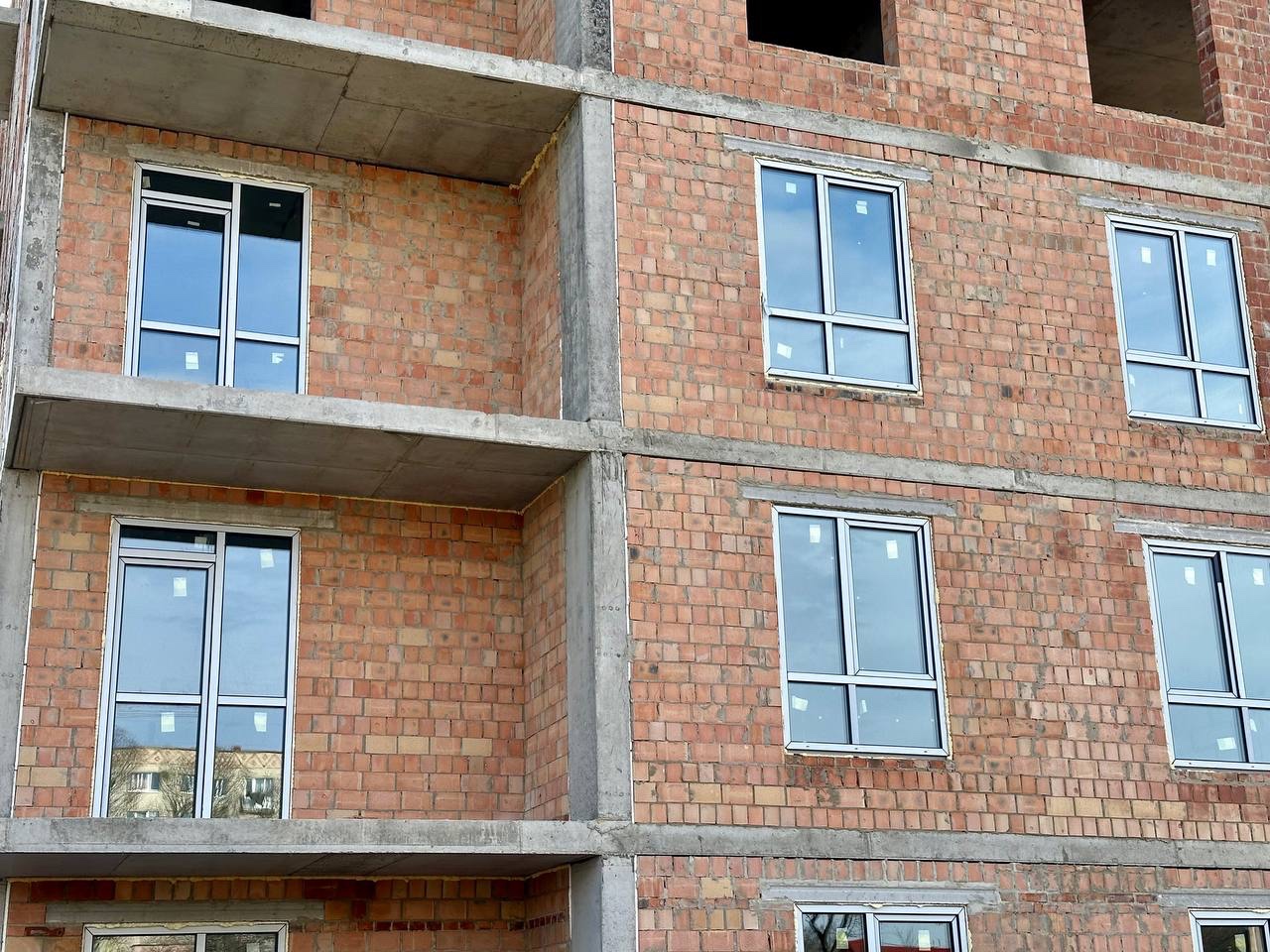

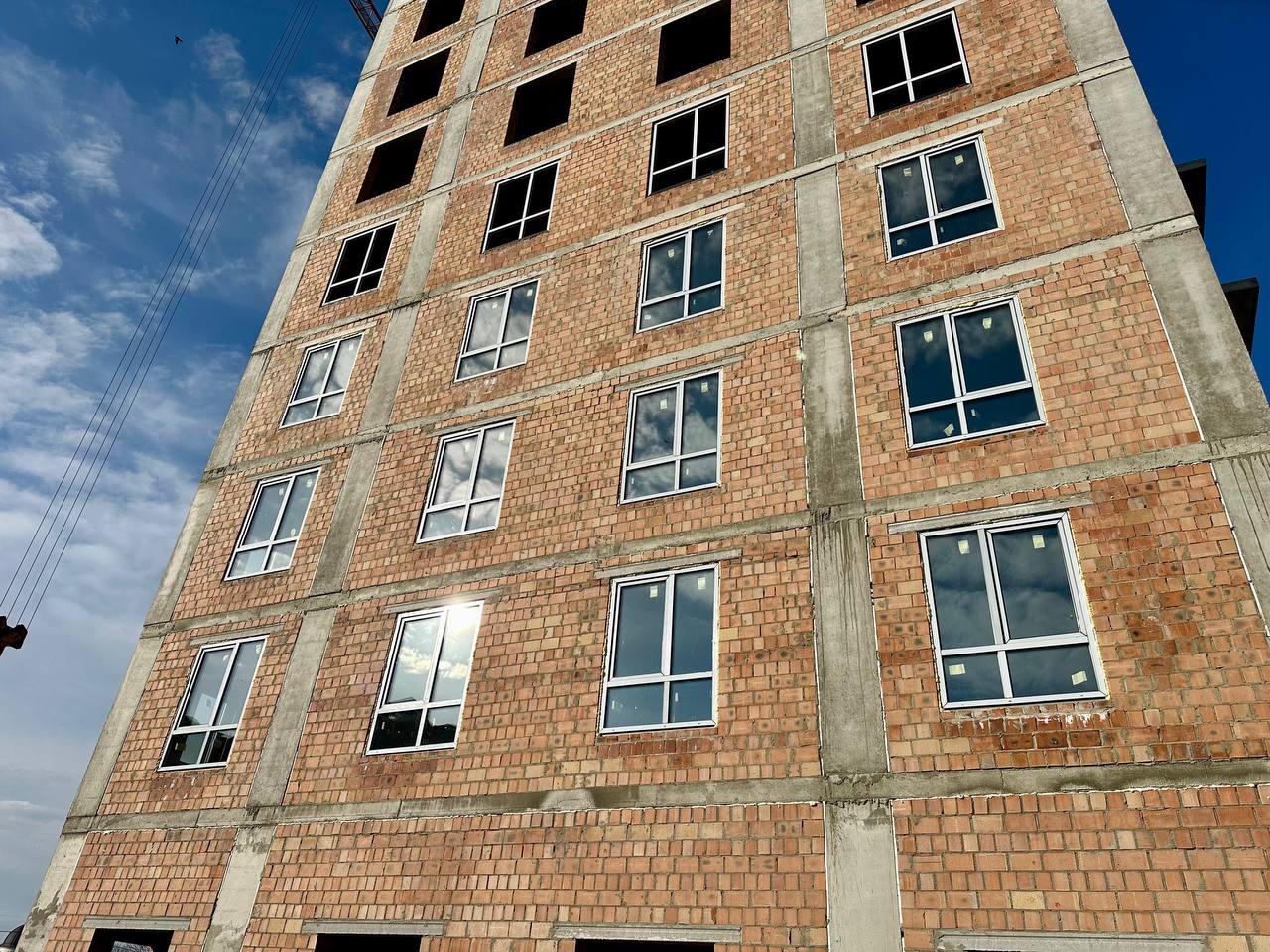

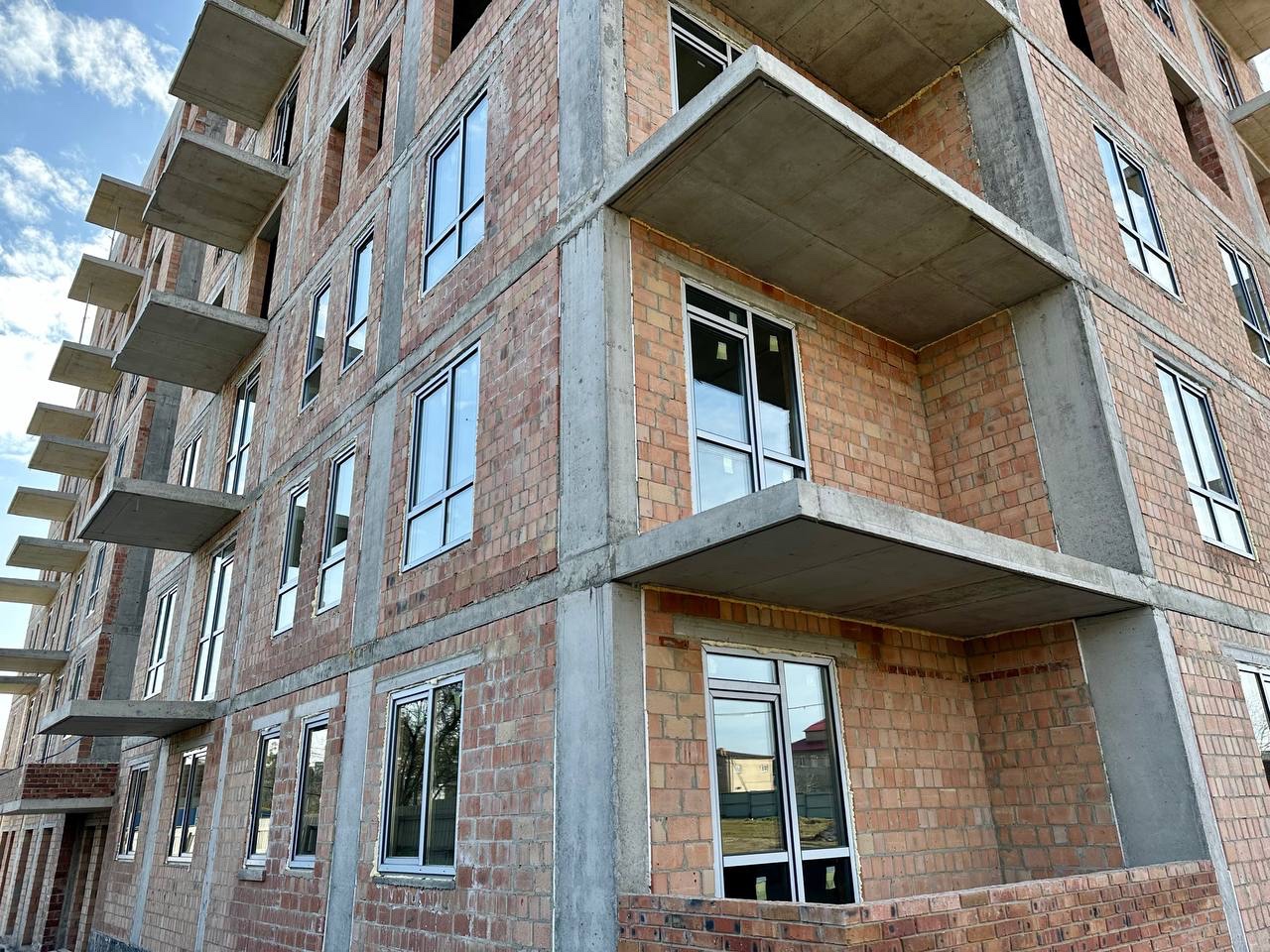

- Завершено роботи по влаштуванню зовнішніх стін восьмого поверху з керамоблоку;
- Завершено роботи з влаштування вентиляційних блоків восьмого поверху;
- Тривають роботи з влаштування внутрішніх стін та перегородок четвертого та п’ятого поверхів;

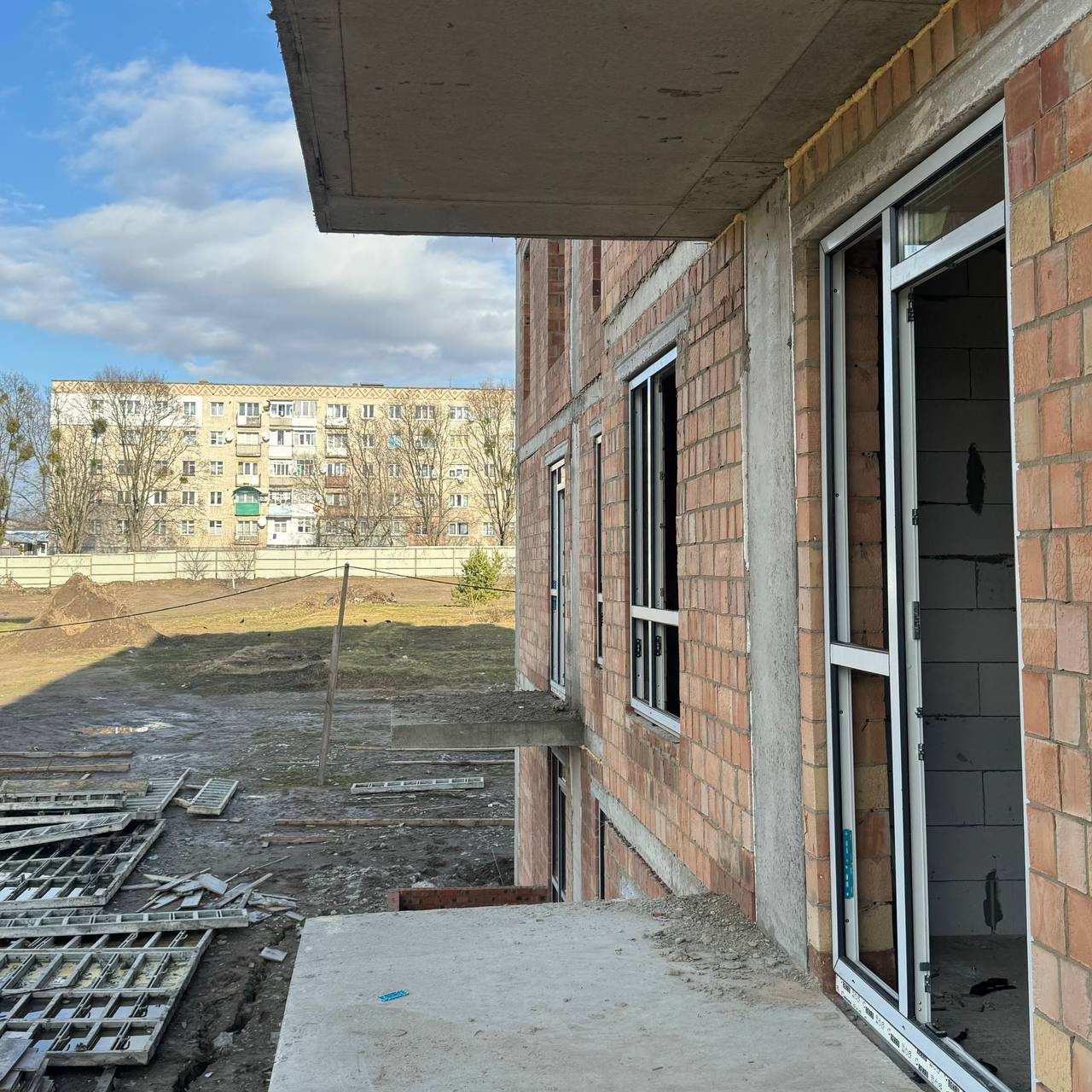

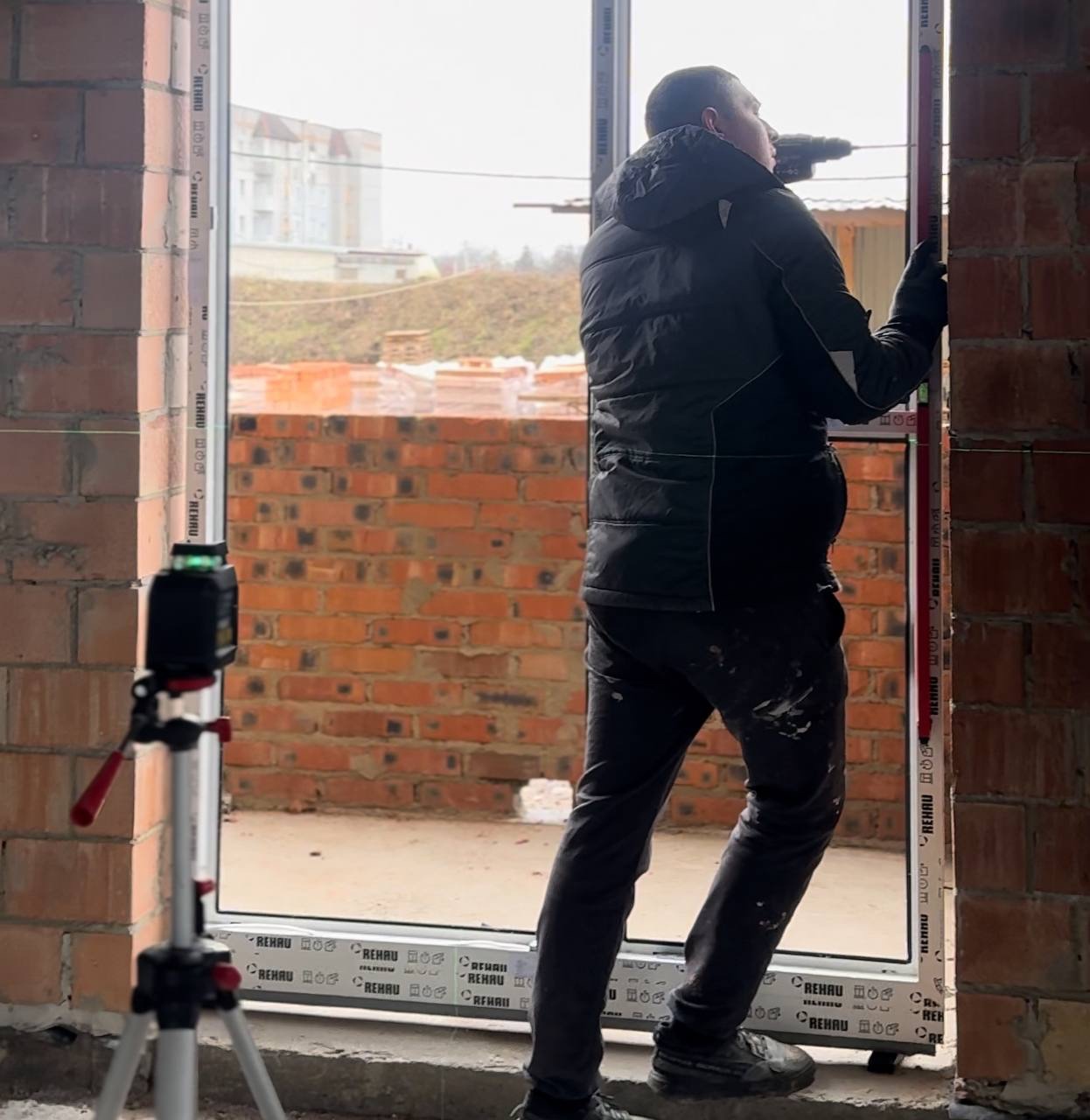

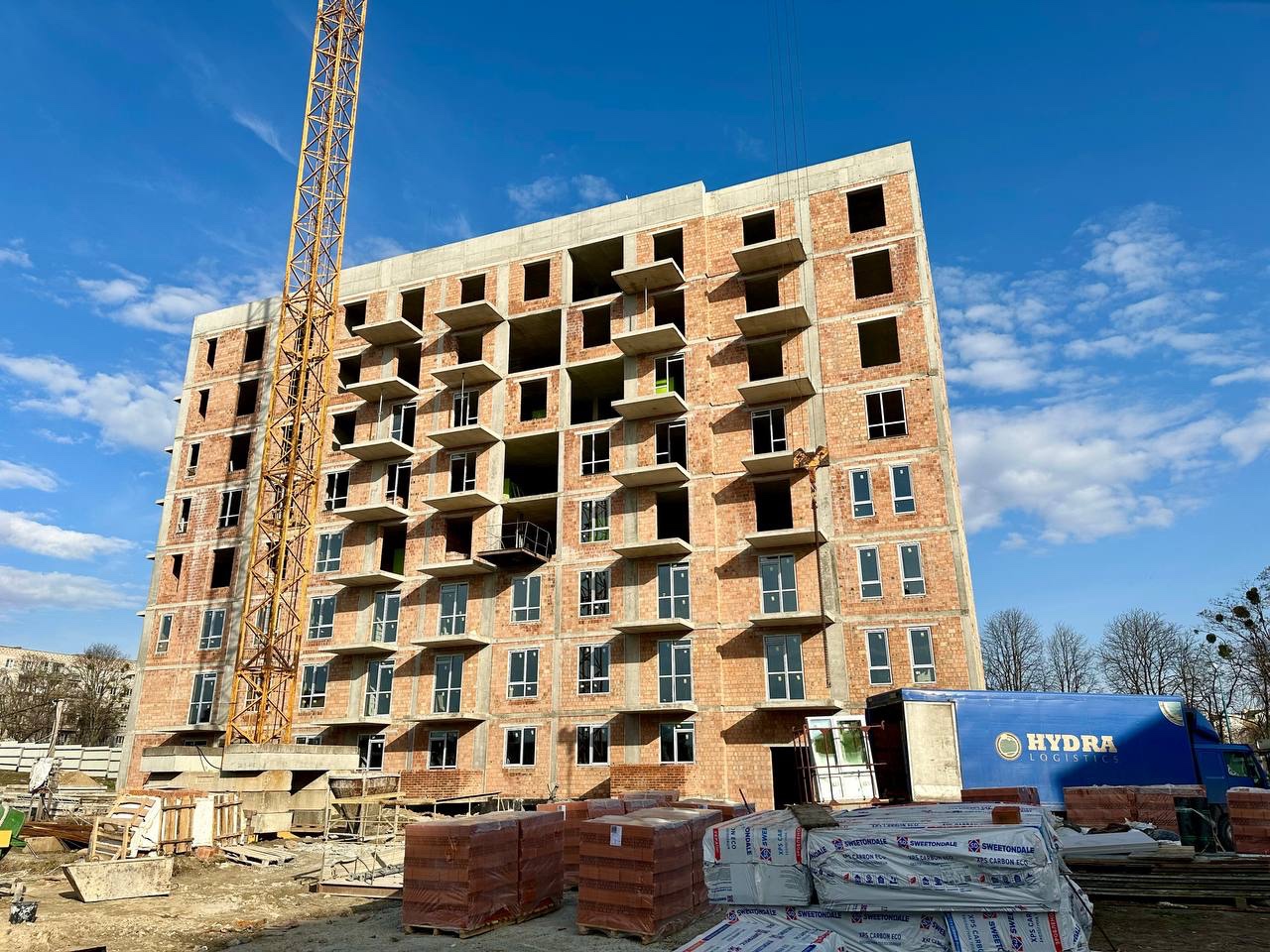

- Тривають роботи з монтажу ПВХ віконних конструкцій (змонтовано віконні конструкції з 1-го по 4-й поверхи);

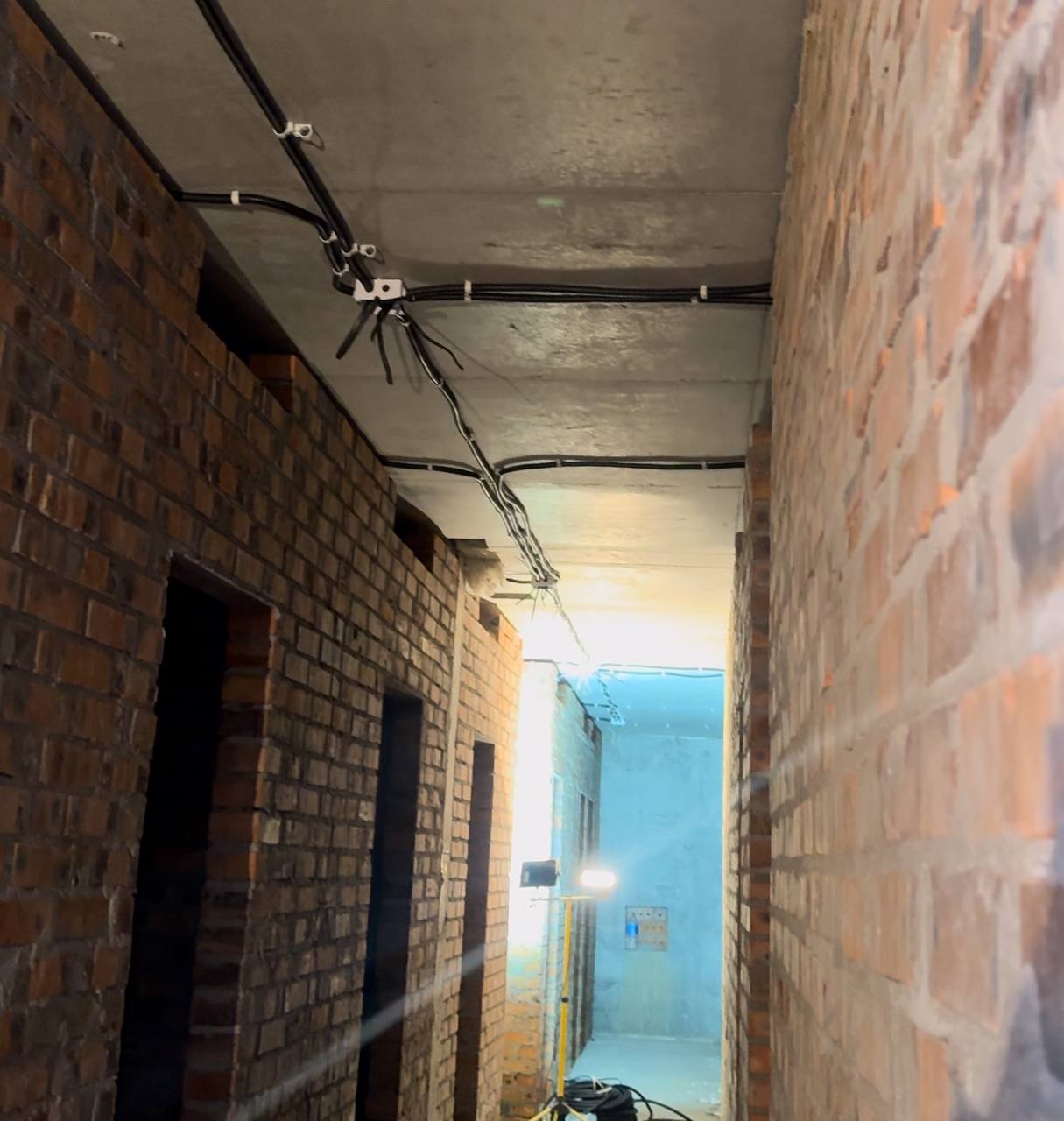

- Тривають роботи з прокладання внутрішніх мереж електропостачання в підвальних приміщеннях.
