Будинок №1

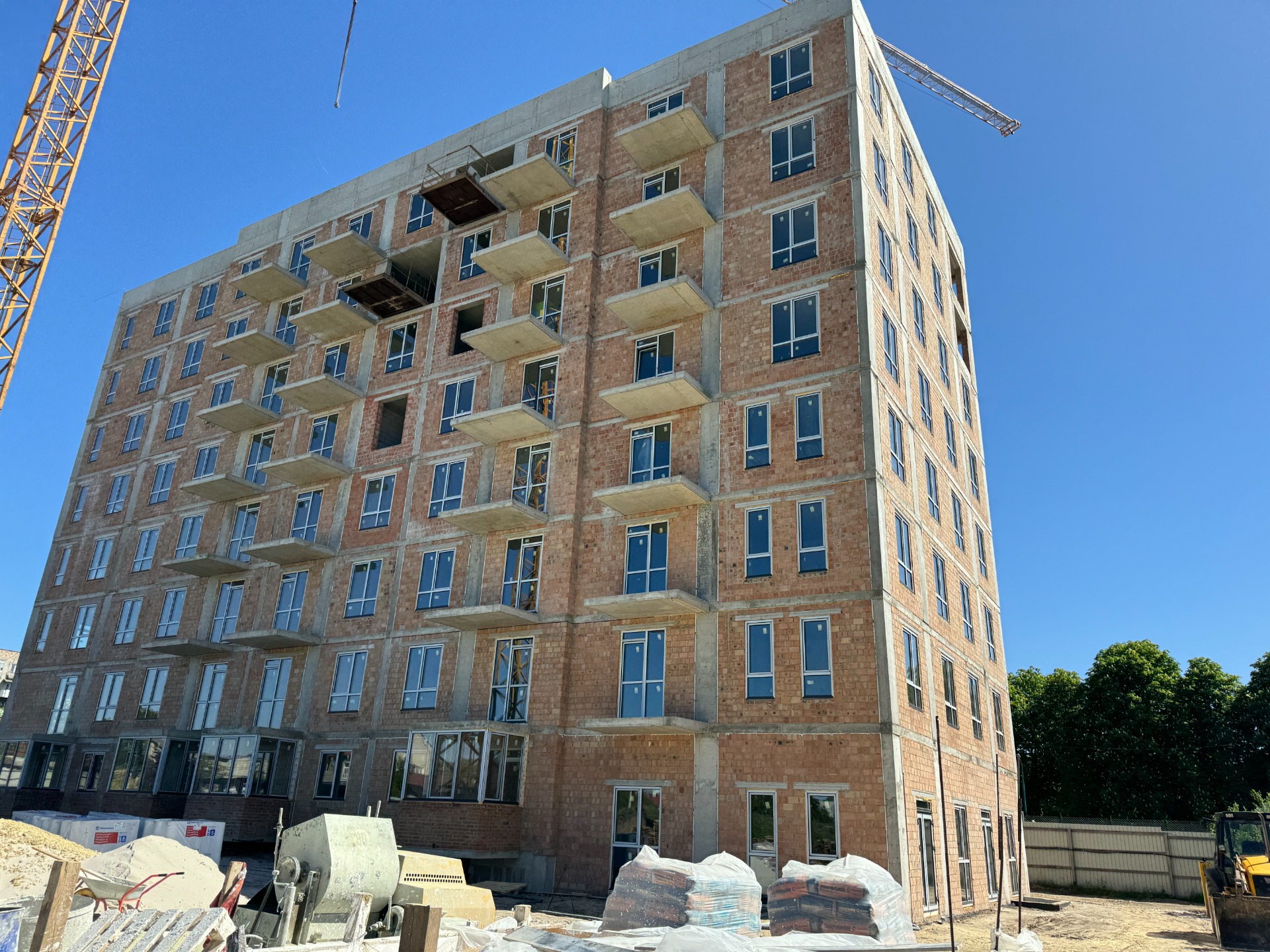

- Тривають роботи з влаштування внутрішніх цегляних стін та перегородок восьмого поверху
- Тривають роботи з влаштування перегородок з газоблоку шостого поверху

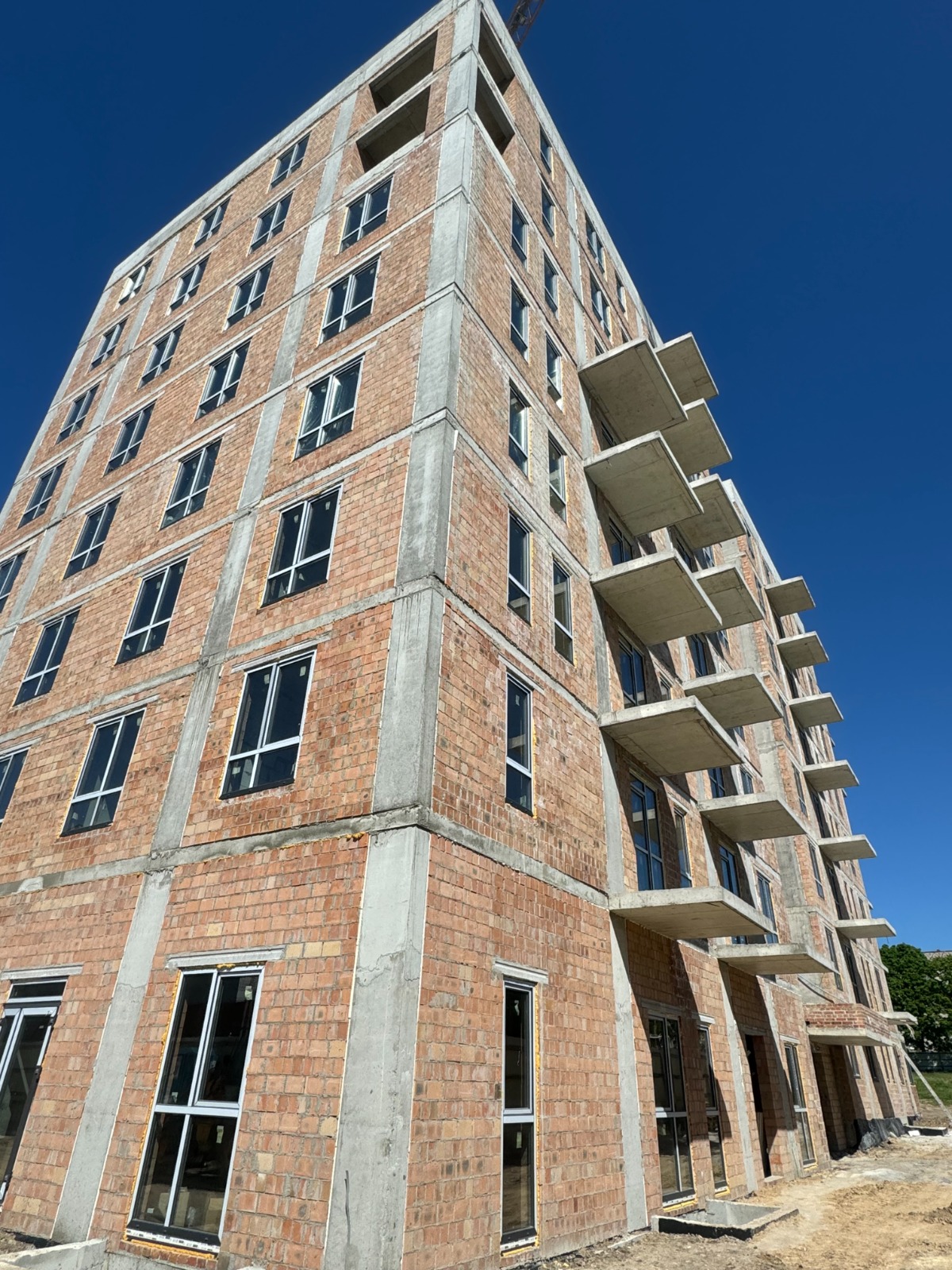

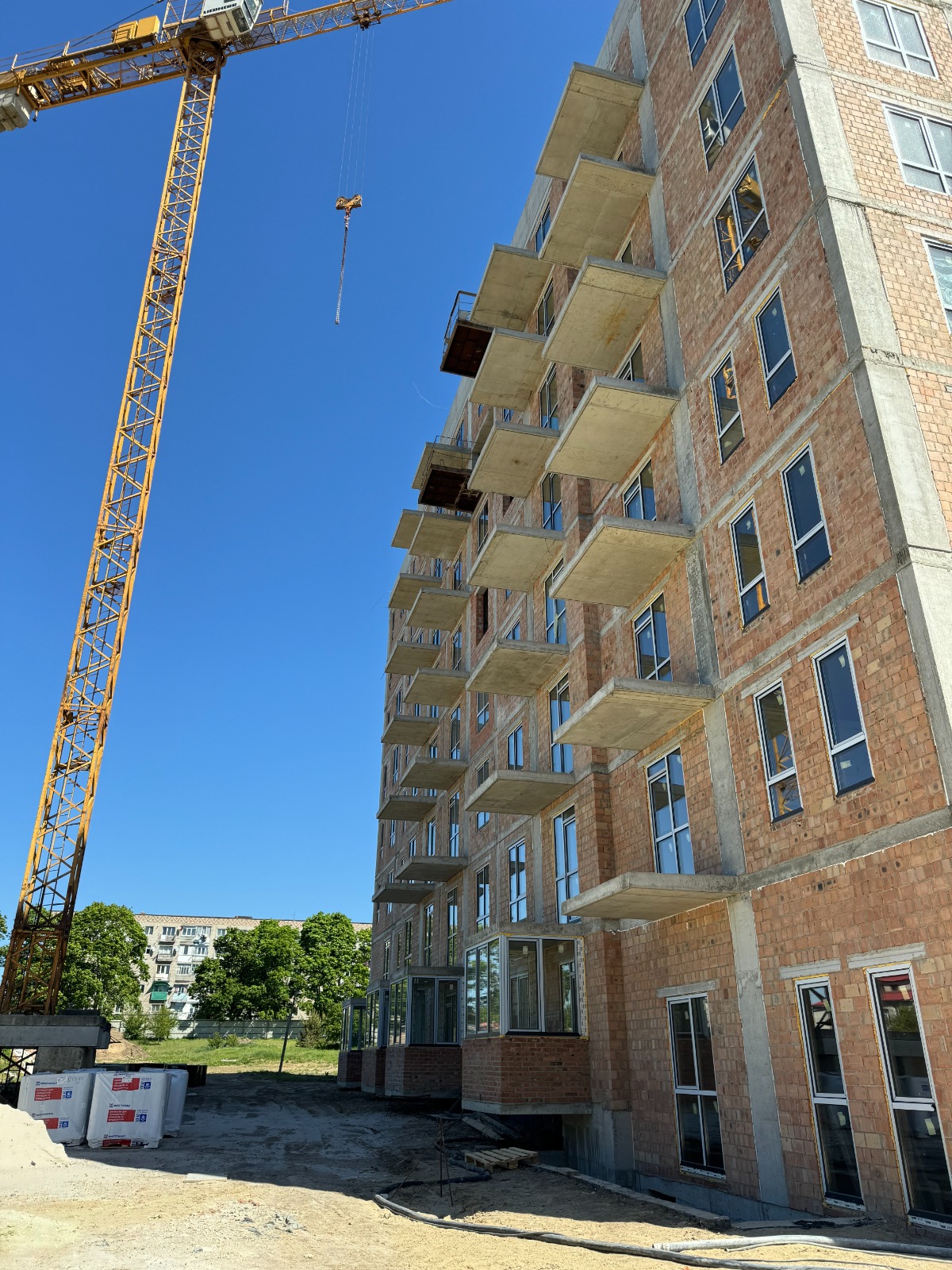

- Тривають роботи з монтажу ПВХ віконних конструкцій (роботи виконано на 95%)
- Завершено роботи по монтажу СКД (системи колективного димовидалення )

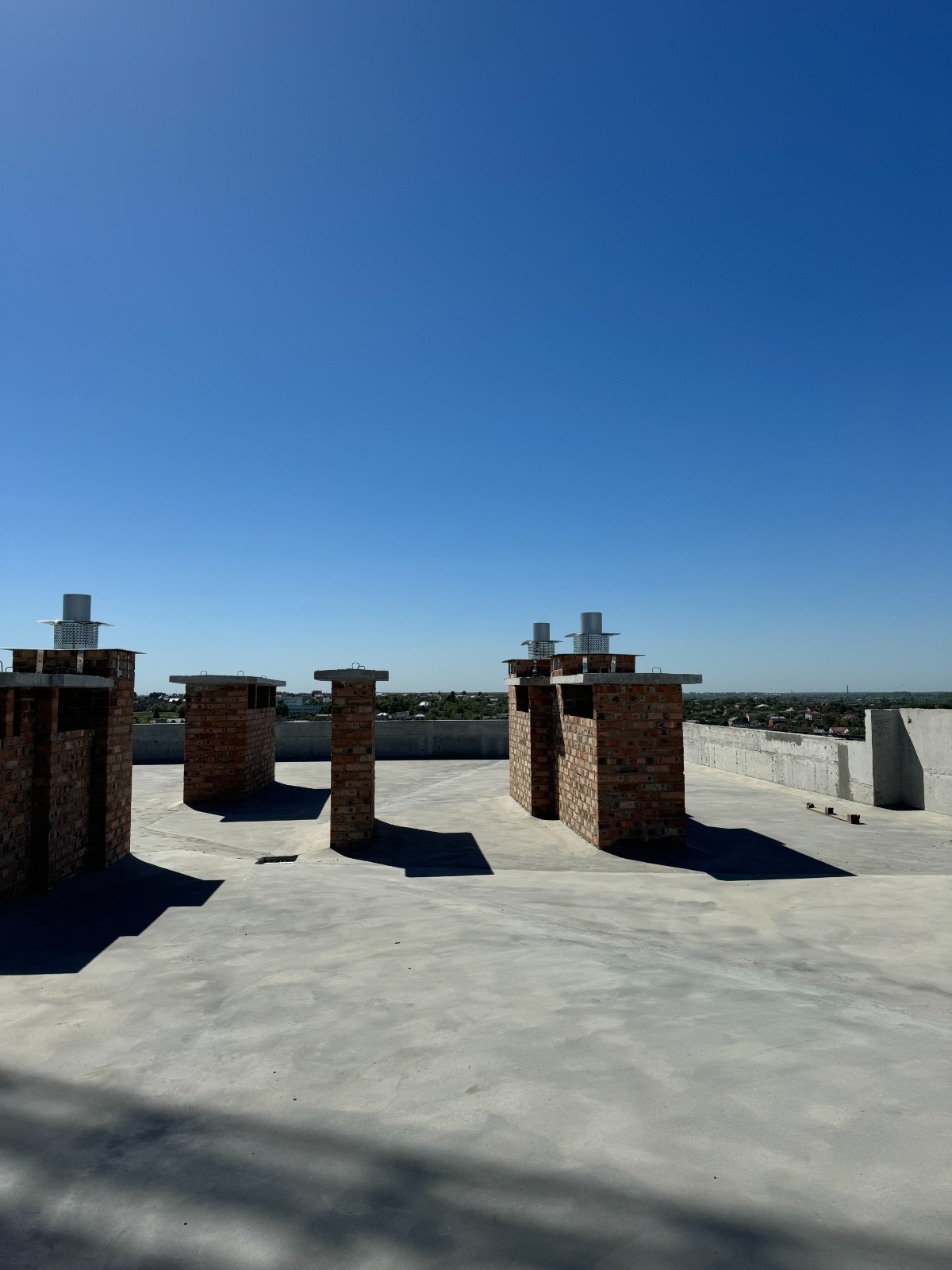

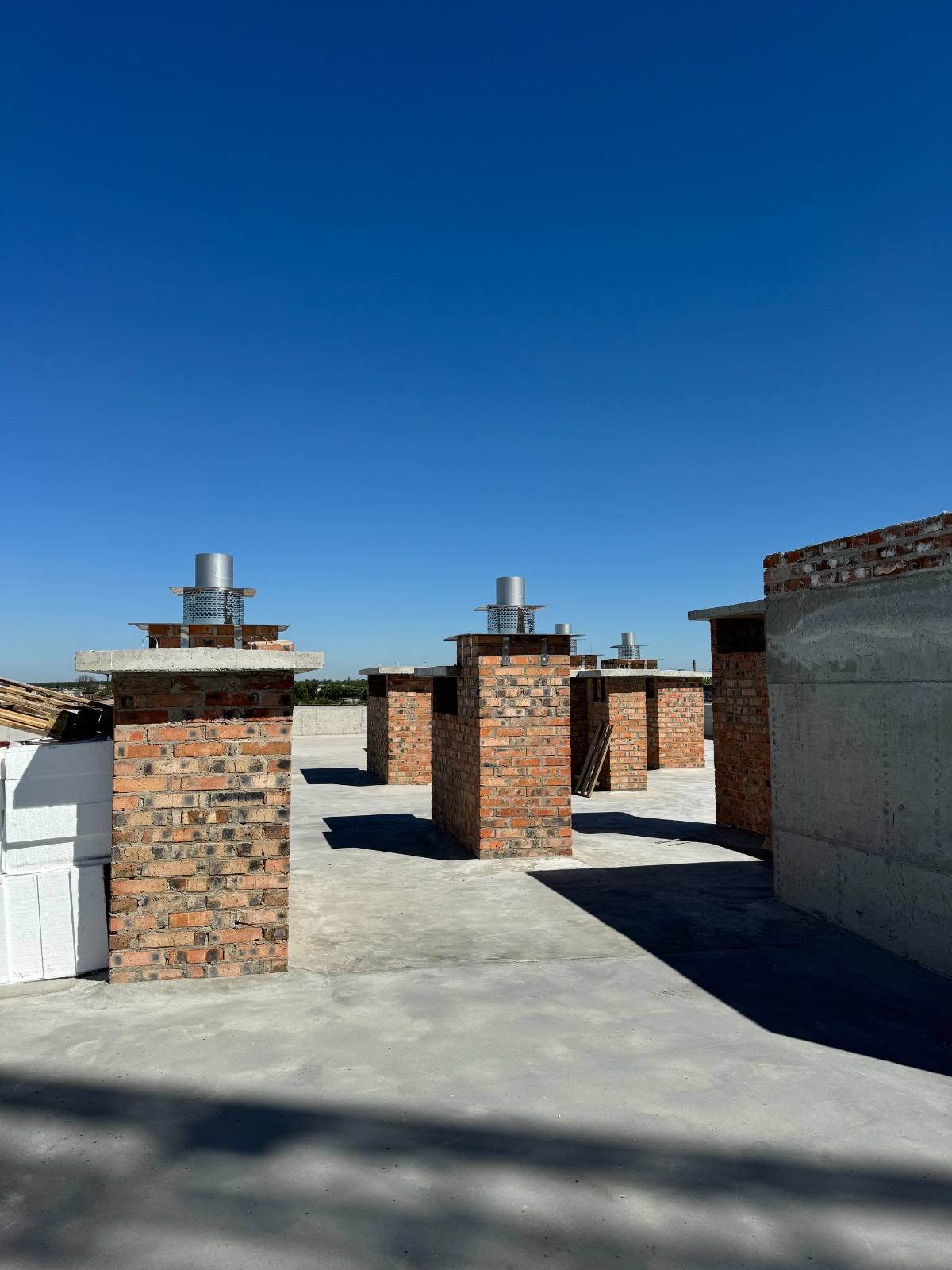

- Тривають роботи з влаштування покрівлі даху
• завершено роботи з влаштування утеплення поверхні даху та влаштування
цементно-піщаної стяжки
• тривають підготовчі роботи з влаштування гідроізоляційного покриття даху
- Завершено роботи з прокладання внутрішніх мереж електропостачання в підвальних приміщеннях, а також з 1 по 7 поверхи. Тривають роботи з влаштування внутрішніх електричних мереж восьмого поверху
- Тривають роботи з прокладання внутрішніх мереж водопостачання та водовідведення :
- Завершено роботи з влаштування інженерних мереж в підвальному приміщенні
- Завершено роботи по влаштуванню внутрішніх мереж водовідведення К1 та К2 (1-7 поверхи)

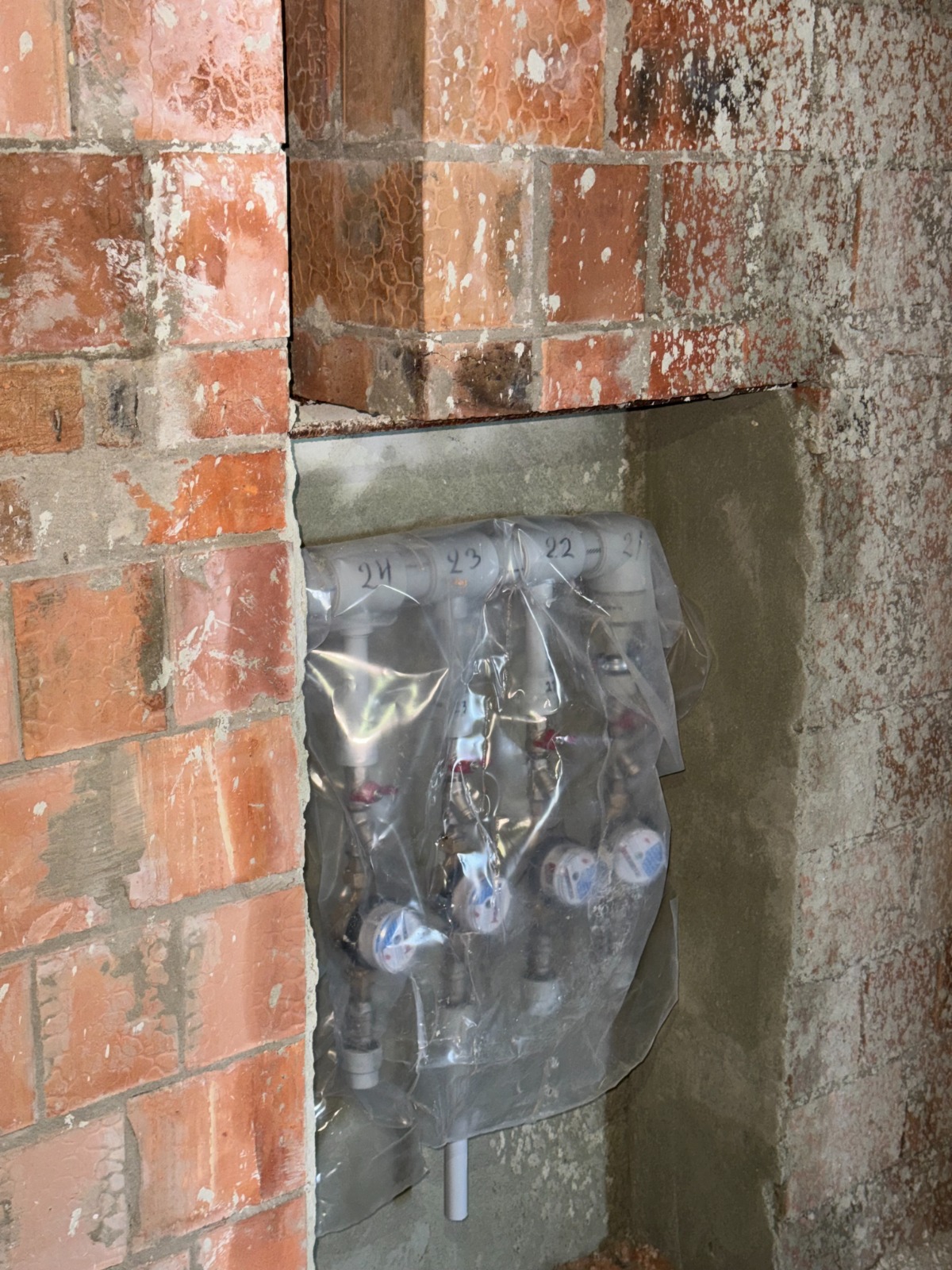

- Завершено роботи по монтажу поквартирних водомірних лічильників води (1-7 поверхи)

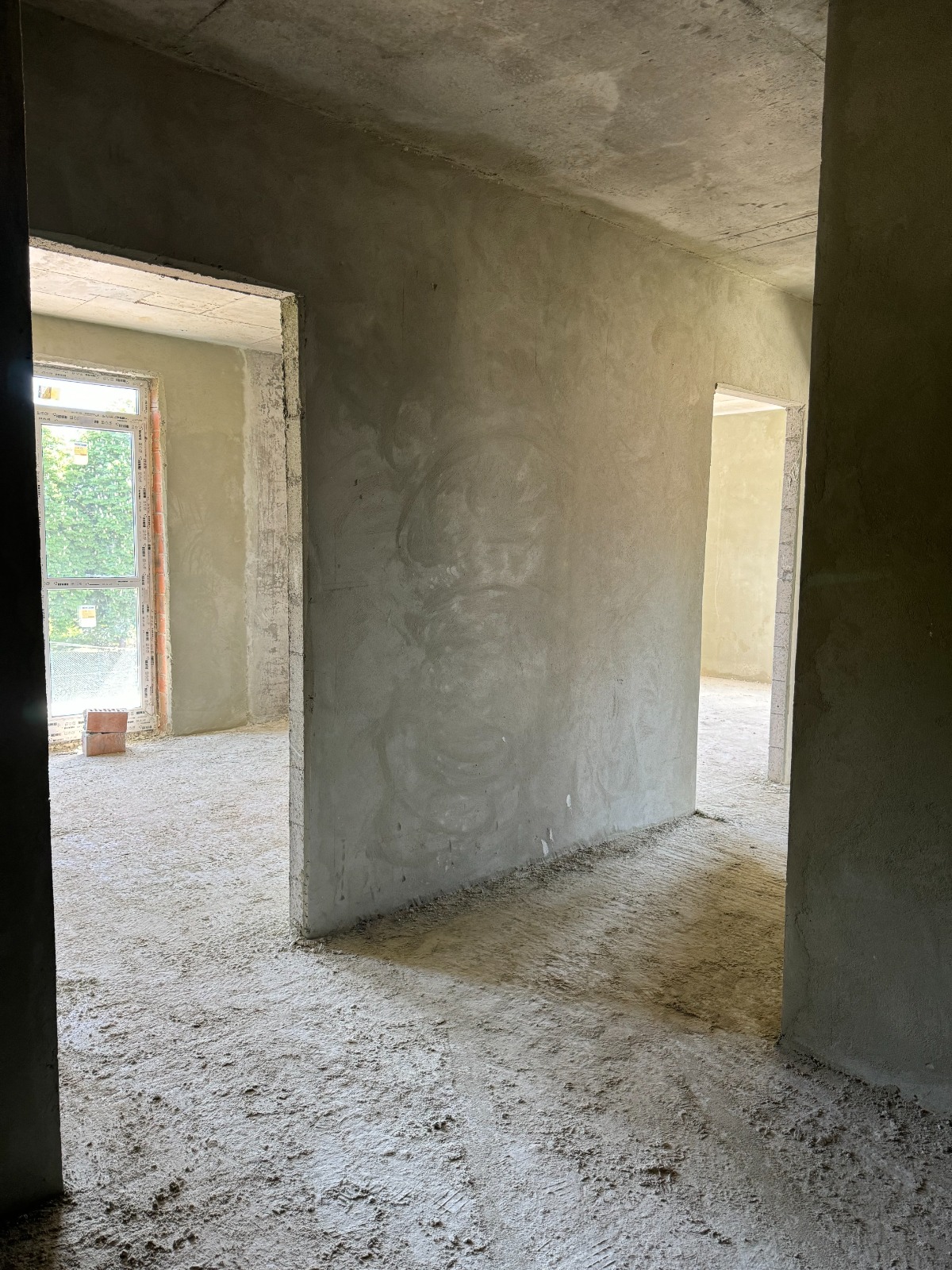

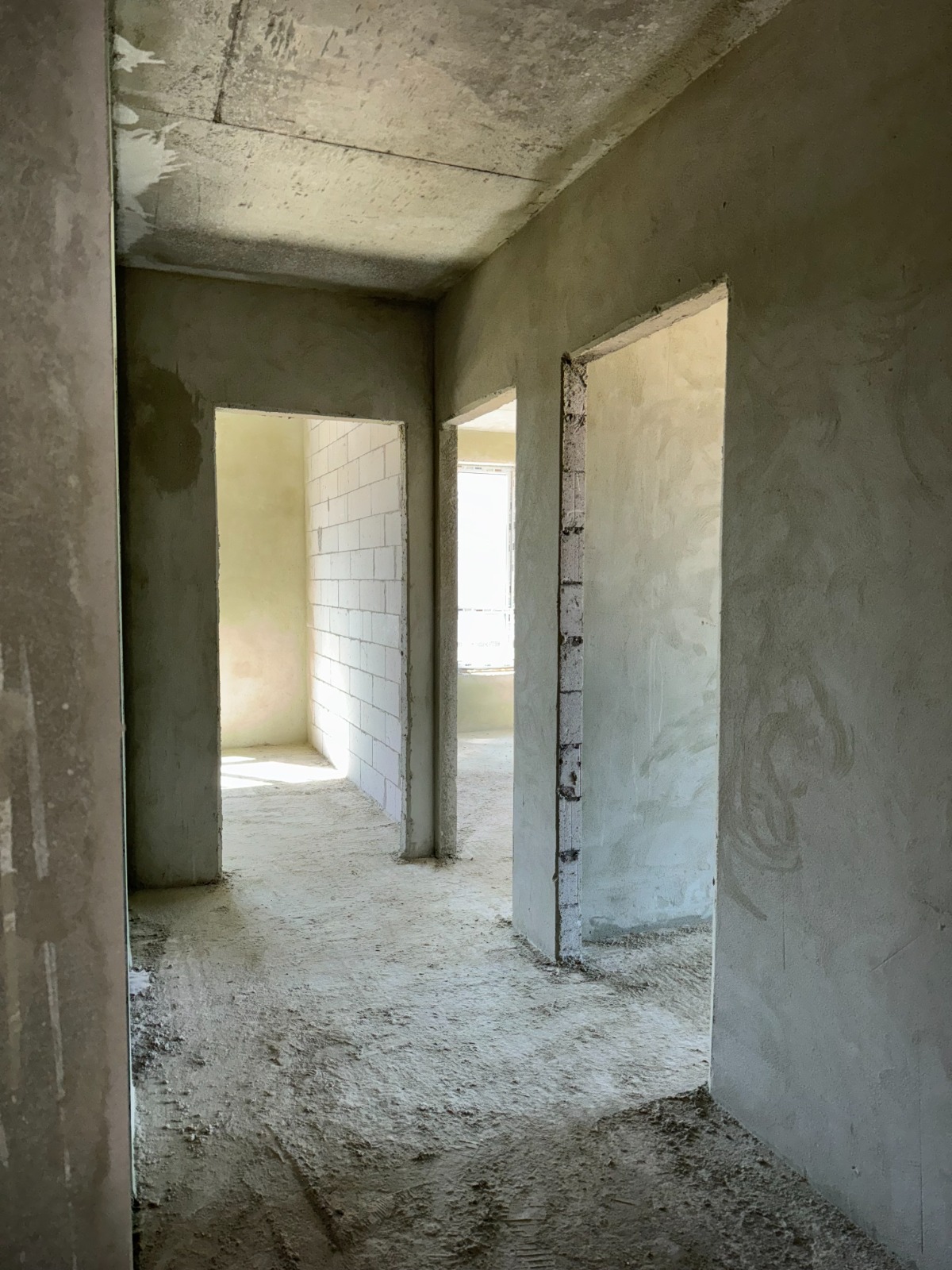

- Тривають підготовчі роботи по опорядженню житлових приміщень (штукатурення цегляних стін та перегородок):
- Завершено роботи зі штукатурення стін першого поверху МЗК ( місць загального користування): коридори, сходова.
- Завершено роботи зі штукатурення стін 1-3 поверхів квартир
- Тривають підготовчі роботи зі штукатурення стін 4 поверху
ЗОВНІШНІ МЕРЕЖІ
- Тривають роботи по влаштування зовнішніх мереж (К1, К2)
